Ontdek het stappenplan voor zelfbouw

Zelf je elektriciteit leggen in 10 stappen

Bepaal wat je zelf in eigen beheer wil uitvoeren of wat je door JECON wil laten uitvoeren. Ontdek alle fasen in ons zelfbouw stappenplan.

Zelfbouw stappenplan Jecon elektriciteitswerken Heist-op-den-Berg Lier Tremelo Keerbergen Aarschot Herentals

1. Bepalen elektrische situatie

Als eerste stap bepalen we samen waar je stopcontacten en schakelaars wilt plaatsen. Dit doen we aan de hand van de architecturale plannen van je woning. Waar komt de tv? Hoe wordt de keuken ingedeeld? Waar komen de wasmachine en droogkast? Al deze keuzes bespreken we en schetsen we voorlopig op een basisplan. Zo leggen we de fundering voor je elektrische installatie.

Jim Engels Jecon

2. Aftekenen in de woning

Nu breng je de besproken plannen over naar de woning. Met een laser, waterpas en meetgereedschap teken je alles nauwkeurig af. Wat je nu markeert, vormt de basis voor het slijpen, kappen en boren, zodat je de installatie later precies kunt uitvoeren.

Zelfbouw stappenplan Jecon elektriciteitswerken Heist-op-den-Berg Lier Tremelo Keerbergen Aarschot Herentals

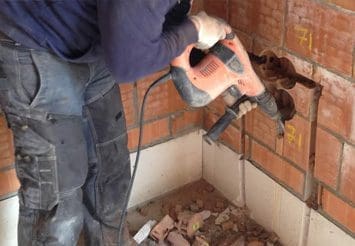

3. Slijpen, kappen en gaten boren

Je hebt alles netjes en nauwkeurig afgetekend in de woning, nu begint het zware werk. Je slijpt en kapt de gemarkeerde plekken uit, boort de verlichtingspunten door, en daarna zorg je ervoor dat je het puin goed opruimt.

stappenplan elektriciteit leggen

4. Inmetselen van inbouwpotjes

Na het opruimen van het puin van het slijpen en kappen, begin je aan de volgende stap: het inmetselen van de inbouwpotjes. Hierbij moet je op twee belangrijke zaken letten! Ten eerste, zorg ervoor dat de potjes overal op dezelfde afstand van elkaar staan. Ten tweede, maak een duidelijk onderscheid tussen verticale en horizontale plaatsing. En uiteraard is het vanzelfsprekend dat je ervoor zorgt dat ze mooi recht staan.

Jim Engels Stappenplan zelf elektriciteit leggen Zelfbouw stappenplan Jecon elektriciteitswerken Heist-op-den-Berg Lier Tremelo Keerbergen Aarschot Herentals

5. Leggen van de leidingen

Het leggen van de leidingen vereist altijd zorg en concentratie. Het is cruciaal dat je het legplan nauwkeurig volgt en goed bijhoudt wat je hebt gelegd. Als je nu iets vergeet, kan dit later grote gevolgen hebben voor de correcte werking van je elektrische installatie. Nadat alle leidingen zijn geplaatst, worden ze pas vastgezet. Op deze manier kun je de kabelbanen naar de zekeringkast het beste organiseren.

Zelfbouw stappenplan Jecon elektriciteitswerken Heist-op-den-Berg Lier Tremelo Keerbergen Aarschot Herentals

6. Cementeren

Nadat alle leidingen gelegd zijn en de kabels netjes in de inbouwpotjes zijn verwerkt, kun je de open geslepen gleuven weer dichtcementeren. Zorg ervoor dat alle leidingen goed in de muur zitten voordat je hiermee begint. Dit was de voorbereidende fase. Nu volgen eerst de plaatsing van ramen en deuren, de bezetting, en de chape. Daarna starten we met de afwerkingsfase.

plaatsen stopcontacten Zelfbouw stappenplan Jecon elektriciteitswerken Heist-op-den-Berg Lier Tremelo Keerbergen Aarschot Herentals

7. Plaatsing schakelmaterialen en stopcontacten

Zodra de bezetting voldoende is gedroogd (ongeveer 1,5 maand), kun je beginnen met het plaatsen van de schakelaars, stopcontacten, data- en tv-aansluitingen. Dit doe je uiteraard zorgvuldig en met behulp van een waterpas, zodat alles netjes en recht wordt gemonteerd.

Zelfbouw stappenplan Jecon elektriciteitswerken Heist-op-den-Berg Lier Tremelo Keerbergen Aarschot Herentals

8. Afwerken van de zekeringskast

Nu alle schakelmaterialen zijn aangesloten kunnen we de zekeringkast gaan plaatsen en alle kabels aansluiten op de automaten en eventuele stuurblokken.

Zelfbouw stappenplan Jecon elektriciteitswerken Heist-op-den-Berg Lier Tremelo Keerbergen Aarschot Herentals

9. Testen en meten

Hierna gaan we de installatie grondig testen en nameten om te zien of alles correct is aangesloten en werkt.

Zelfbouw stappenplan Jecon elektriciteitswerken Heist-op-den-Berg Lier Tremelo Keerbergen Aarschot Herentals

10. Elektrisch dossier voor keuring

Tot slot maken we het elektrisch dossier op voor de keuring. Hier gaan we alles wat we gemaakt hebben op verschillende schema’s samenbrengen tot het elektrisch dossier.
